新開河北橋及上東平濱江路工程12月份進度簡報
日期: 2016.12.29
來源: 德威集團
點擊: 1267
截止至2016年12月20日,我司BT項目新開河北橋及上東平濱江路工程進度如下:

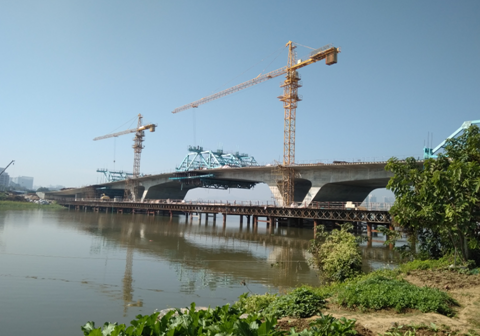

一、新開河北橋工程
1、樁基礎本月完成3根,累計完成38根,剩余3根未完成;
2、懸澆箱梁支架本月全部完成;
3、懸澆箱梁箱梁砼本月完成11段,累計完成31段,剩余2段未完成。
二、道路工程
1、重力擋墻完成45米,累計完成345米,剩余90米未完成;
2、立道牙本月完成500米,累計完成900米;
3、道路基層完成2.6萬平方米,累計完成3.9萬平方米,剩余9.5萬平方米未完成。
