新開河北橋及上東平濱江路工程1月份進度簡報
日期: 2016.01.27
來源: 德威集團
點擊: 886
截止至2016年1月20日,我司BT項目新開河北橋及上東平濱江路工程進度如下:
一、新開河北橋工程

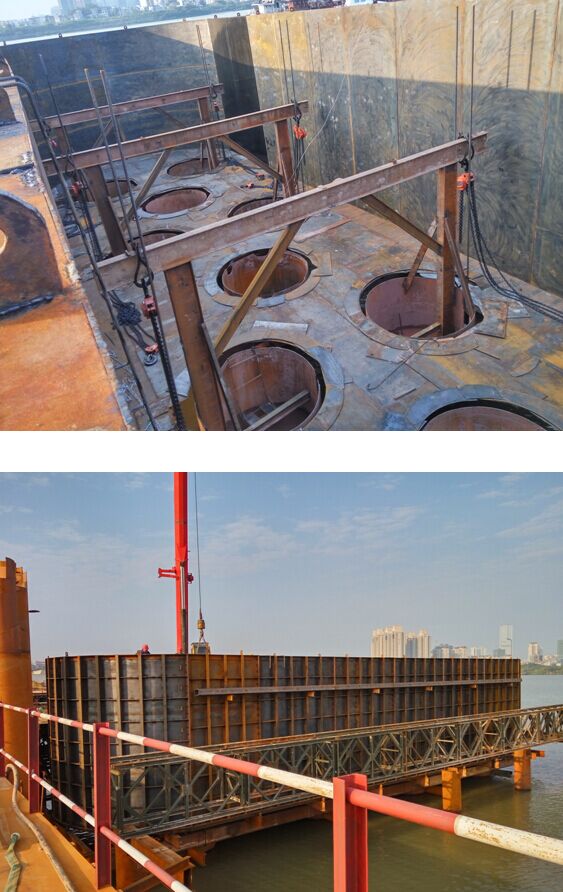

1、樁基礎本月完成10根,累計完成32根,剩余9根;
2、橋臺、承臺本月完成1個,剩余6個;

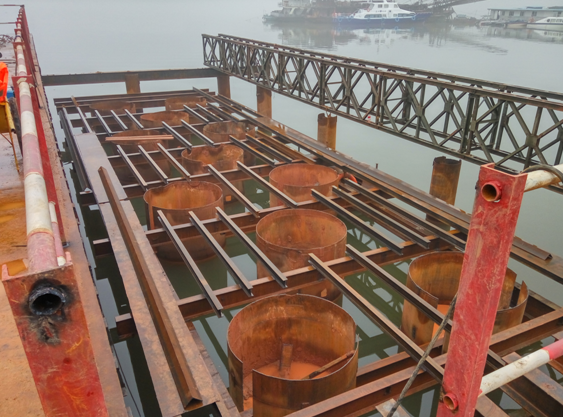

3、鋼棧橋累計完成180米,剩余30米;
4、鋼平臺全部完成。
二、道路工程
1、重力擋墻累計完成225米,剩余210米未完成;
2、懸臂擋墻樁基全部完成;
3、懸臂擋墻墻身本月完成45米,剩余217米未完成;
三、排水工程
雨水管、污水管本月各完成370米、220米。
